สายนำร่องถุงโซเดียม-
การสร้างอิเล็กโทรด การซ้อน การประกอบ การก่อรูป เฉพาะโซเดียม-ไอออน
ห้องแห้ง: จุดน้ำค้าง น้อยกว่าหรือเท่ากับ -50 องศา . ที่ -40 องศา อัตราข้อบกพร่อง 15–20%
การเคลือบผิว: ความหนาแน่นของพื้นที่ ±1.5% ตลอดความกว้างทั้งหมด ความแปรผันของขอบน้อยกว่าหรือเท่ากับ 2.2% โดยมีสารละลายคงตัว
การวางซ้อน: อัตโนมัติ 10–30Ah ต่ำกว่า 10Ah การจัดแนวลดลง
วัตถุประสงค์: R&D, การตรวจสอบความถูกต้องของกระบวนการ, จำนวนน้อย ไม่ใช่การผลิต
ไทม์ไลน์: 4-6 เดือนเพื่อเริ่มดำเนินการ
พื้นที่: 80–120 ตร.ม.
การยอมรับ: 2–3 สัปดาห์ใน-การทดสอบไซต์ด้วยเอกสารของลูกค้า
การอัพเกรด: การเติมอิเล็กโทรไลต์, การแก่ชรา, ช่องการก่อตัวเพิ่มเติม
เกี่ยวกับเทิร์นคีย์

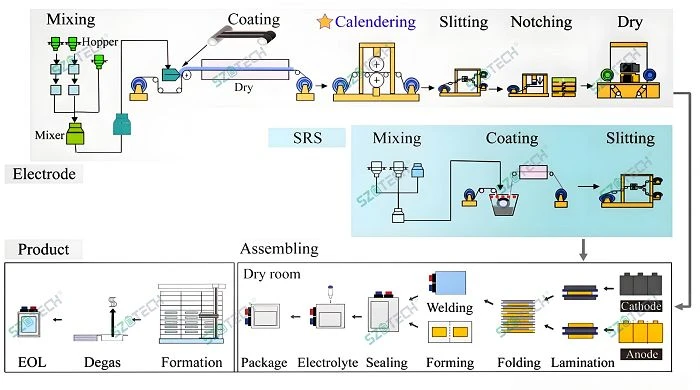

ขั้นตอนกระบวนการ
1. การเตรียมวัสดุ
การผสมและการเตรียมวัสดุออกฤทธิ์
2. การเคลือบและการอบแห้ง
กระบวนการผลิตอิเล็กโทรด
3. การตัดและตัด
ขนาดอิเล็กโทรดที่แม่นยำ
4. การประกอบเซลล์
ซ้อนหรือม้วนสำหรับการผลิตในห้องปฏิบัติการ-
5. การเติมอิเล็กโทรไลต์
ควบคุมการฉีดในสภาพห้องปฏิบัติการ
6. การปิดผนึก
การปิดผนึกเซลล์สำหรับการทดสอบและการตรวจสอบ
7. การก่อตัวและการทดสอบ
การประเมินประสิทธิภาพและการรวบรวมข้อมูล
องค์ประกอบอุปกรณ์หลัก
เครื่องเคลือบแล็บ:อุปกรณ์เคลือบอิเล็กโทรดขนาดเล็ก-
เครื่องตัด:การตัดอิเล็กโทรดอย่างแม่นยำ
เครื่องซ้อน/ม้วน:อุปกรณ์ประกอบที่ยืดหยุ่น
ระบบเติมอิเล็กโทรไลต์:หน่วยเติมขนาดห้องปฏิบัติการที่มีการควบคุม-
เครื่องซีล:อุปกรณ์ปิดผนึกขนาดกะทัดรัด
เครื่องทดสอบ:เครื่องมือการก่อตัว การปั่นจักรยาน และการวิเคราะห์
อุปกรณ์สนับสนุน:โซลูชันห้องแห้งและสาธารณูปโภคในห้องปฏิบัติการ
สถานการณ์การใช้งาน
ศูนย์วิจัยและพัฒนาแบตเตอรี่:โครงการวิจัยและพัฒนา
มหาวิทยาลัยและสถาบัน:การใช้งานเชิงทดลองและเชิงวิชาการ
การผลิตนำร่อง:การตรวจสอบความถูกต้องเป็นชุดเล็กๆ-ก่อนการผลิตจำนวนมาก
การพัฒนากระบวนการ:การเพิ่มประสิทธิภาพกระบวนการผลิต
การตรวจสอบเทคโนโลยี:ทดสอบวัสดุและการออกแบบใหม่

Pouch Cell Polit Line การผลิตเซลล์แบตเตอรี่

ทำไมถึงเลือกพวกเรา
- ประสบการณ์ในอุตสาหกรรม
ประสบการณ์กว่า 10 ปีในโซลูชันการผลิตแบตเตอรี่ พร้อมการส่งมอบโครงการที่ได้รับการพิสูจน์แล้วในตลาดต่างๆ
- ความสามารถแบบครบวงจร
ตั้งแต่การออกแบบกระบวนการไปจนถึงการรวมอุปกรณ์และการทดสอบการใช้งาน เรามอบโซลูชั่นที่สมบูรณ์เพื่อลดความซับซ้อนในการประสานงานสำหรับผู้ซื้อ
- การส่งมอบโครงการที่รวดเร็ว
ขั้นตอนการทำงานที่ได้มาตรฐานและทีมงานที่มีประสบการณ์ทำให้มั่นใจได้ว่าเวลาในการผลิตจะสั้นลงและเริ่มต้นการผลิตได้เร็วขึ้น
- การสนับสนุนหลังการขาย-ที่เชื่อถือได้
การสนับสนุนด้านเทคนิคตลอด 24 ชั่วโมงทุกวัน -บริการถึงสถานที่ และการจัดหาชิ้นส่วนอะไหล่เพื่อลดความเสี่ยงในการหยุดทำงานและความเสี่ยงในการผลิต
- การสนับสนุนด้านวิศวกรรมที่กำหนดเอง
การกำหนดค่ากระบวนการและสายการผลิตได้รับการออกแบบตามแผนผังโรงงาน เป้าหมายกำลังการผลิต และข้อกำหนดของผลิตภัณฑ์
อุปกรณ์ที่เกี่ยวข้อง






รายการอุปกรณ์
|
สหมายเลข |
การประชุมเชิงปฏิบัติการ |
ชื่ออุปกรณ์ |
|
1 |
แคโทด |
เตาอบ |
|
2 |
เครื่องผสมสูญญากาศดาวเคราะห์ |
|
|
3 |
ถังหมุนเวียนพร้อมระบบยก |
|
|
4 |
เครื่องวัดความหนืด |
|
|
5 |
เครื่องเคลือบ |
|
|
6 |
เกจวัดความหนา |
|
|
7 |
กดเครื่องต่อ |
|
|
8 |
เครื่องตัดอัตโนมัติ |
|
|
9 |
เตาอบ |
|
|
10 |
ขั้วบวก |
เครื่องทำน้ำปราศจากไอออน |
|
11 |
เครื่องผสมสูญญากาศดาวเคราะห์ |
|
|
12 |
ถังหมุนเวียนพร้อมระบบยก |
|
|
13 |
เครื่องวัดความหนืด |
|
|
14 |
เครื่องเคลือบ |
|
|
15 |
เกจวัดความหนา |
|
|
16 |
กดเครื่องต่อ |
|
|
17 |
เครื่องตัดอัตโนมัติ |
|
|
18 |
เตาอบ |
|
|
19 |
ประกอบ |
เครื่องม้วนอัตโนมัติ |
|
20 |
เครื่องทดสอบแบบสั้น |
|
|
21 |
เครื่องเชื่อมเปลือกด้านล่าง |
|
|
22 |
เครื่องเซาะร่องอัตโนมัติ |
|
|
23 |
เตาอบ |
|
|
24 |
เติมและ |
กล่องถุงมือ |
|
25 |
ช่างเชื่อมเลเซอร์ |
|
|
26 |
เครื่องซีลเชิงเส้น |
|
|
27 |
เครื่องทำความสะอาดแบตเตอรี่ |
|
|
28 |
เครื่องหดตัวพีวีซี |
|
|
29 |
เครื่องแพ็คกล่อง |
|
|
30 |
การให้เกรด |
เครื่องขึ้นรูป |
|
31 |
คอมพิวเตอร์ |
|
|
32 |
การจัดเก็บที่อุณหภูมิสูง |
|
|
33 |
จัดเก็บอุณหภูมิปกติ |
|
|
34 |
เครื่องพิมพ์อิงค์เจ็ทเซลล์ |
|
|
35 |
โอซีวี1 |
|
|
36 |
โอซีวี2 |
|
|
37 |
OCV3(เครื่องคัดแยก) |
|
|
38 |
เครื่องคัดเกรด |
|
|
39 |
เครื่องคัดแยก |
|
|
40 |
อื่น |
ระบบการกู้คืน NMP |
|
41 |
ระบบลดความชื้นของพืช |
|
|
42 |
น้ำบริสุทธิ์ |
|
|
43 |
อื่นๆที่จำเป็น |
ปั๊มสุญญากาศ+ลมอัด |
กรณีการสมัคร

บริษัทคู่ค้า

คำถามที่พบบ่อย
คำถามที่ 1: ขอบเขตโครงการโดยทั่วไปสำหรับการตั้งค่าห้องปฏิบัติการแบตเตอรี่คืออะไร
A:โดยปกติขอบเขตจะรวมถึงการจัดหาอุปกรณ์ การวางแผนเค้าโครง และการกำหนดค่าพื้นฐานตามความต้องการในการวิจัย
Q2: ระยะเวลาของโครงการถูกกำหนดอย่างไร?
A:ไทม์ไลน์ขึ้นอยู่กับการกำหนดค่าอุปกรณ์และระดับการปรับแต่ง ตามที่ตกลงกันระหว่างการวางแผนโครงการ
คำถามที่ 3: ข้อกำหนดด้านพื้นที่สำหรับการตั้งค่าห้องปฏิบัติการมีอะไรบ้าง
A:ความต้องการพื้นที่จะแตกต่างกันไปขึ้นอยู่กับการเลือกอุปกรณ์และการออกแบบเค้าโครง
Q4: ใช้กระบวนการยอมรับแบบใด?
A:การยอมรับอุปกรณ์จะขึ้นอยู่กับข้อกำหนดที่ตกลงกันไว้และการทดสอบการทำงานหลังการติดตั้ง
Q5: สามารถขยายระบบแล็บในอนาคตได้หรือไม่?
A:ใช่ อุปกรณ์และโมดูลเพิ่มเติมสามารถบูรณาการได้ตามความต้องการด้านการวิจัยที่เพิ่มขึ้น
